Werkstatt

5S-Methode in der Werkstatt einführen: 90 Tage bis zur messbaren Ordnung — ohne externen Berater

Seiri, Seiton, Seiso, Seiketsu, Shitsuke — klingt nach Management-Seminar und kostet bei externen Beratern schnell einen fünf­stelligen Betrag. In Wirklichkeit braucht ein mittlerer Werkstatt­betrieb keinen Consultant, sondern 90 Tage Disziplin, einen Team-Lead mit Zeit, und die richtige physische Infrastruktur.

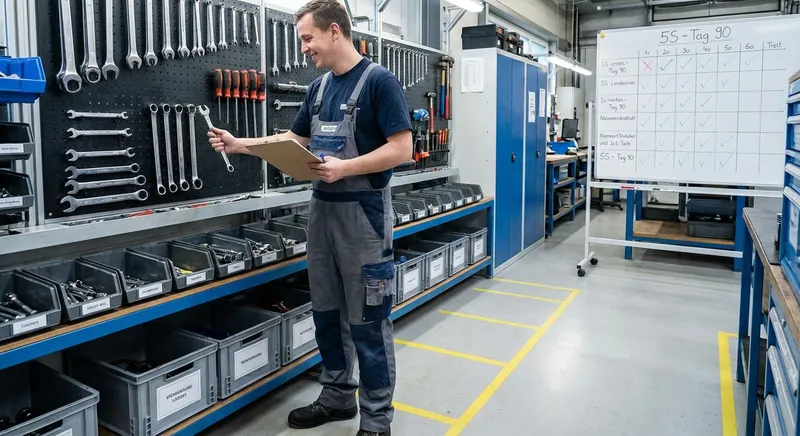

Organisierte Werkstatt mit Shadowboards, Werkbank und beschrifteten Schubladenschränken nach 5S-Methode

Was 5S eigentlich ist — und was nicht

Die 5S-Methode stammt aus dem Toyota-Produktions­system. Produktions­leiter Taiichi Ohno entwickelte sie in den 1950er-Jahren als Baustein dessen, was später im Westen als „Lean Manage­ment" populär wurde — maßgeblich durch das 1990 erschienene Standardwerk „The Machine That Changed the World" von James Womack, Daniel Jones und Daniel Roos. Der Name setzt sich aus fünf japanischen Begriffen zusammen, die alle mit „S" beginnen: Seiri (Sortieren), Seiton (Systema­tisieren), Seiso (Säubern), Seiketsu (Standardisieren), Shitsuke (Selbst­disziplin).

Was 5S ist: ein systemischer Ansatz zur Arbeits­platz­organisation, der Verschwendung („muda") durch unnötige Bewegung, Suche, Doppel­anschaffungen und Unfall­risiken eliminieren soll. Was 5S nicht ist: ein einmaliges Aufräum­projekt. Der entscheidende Schritt ist der fünfte — Shitsuke, Selbst­disziplin — und genau an dieser Stelle scheitern Einführungs­versuche regelmäßig. Nach 60 Tagen ist der Hoch­glanz­zustand erreicht, nach 180 Tagen sieht die Werkstatt aus wie vorher. 5S ist deshalb weniger eine Methode als eine Gewohnheits­änderung, und Gewohnheits­änderungen brauchen Zeit, Wiederholung und physische Infrastruktur, die die neue Gewohnheit leichter macht als die alte.

Warum externer Berater selten notwendig ist

Der Markt für 5S-Beratung in Deutschland ist größer als er sein müsste. Die Honorar­sätze liegen typischerweise zwischen 1.200 und 2.500 Euro pro Tag, ein Standard-Einführungs­projekt mit Analyse, Schulung, Pilot­bereich und Nach­begleitung umfasst 10 bis 25 Berater­tage — also 15.000 bis 50.000 Euro für einen mittleren Werkstatt­betrieb. Das ist eine Summen­ordnung, die in die Regionen fällt, in denen die Werkstatt­ausrüstung selbst neu beschafft werden könnte.

Die Wahrheit ist unbequem für die Beratungs­branche, aber klar: 5S ist kein geheimes Verfahren. Die Methode ist seit über sechs Jahr­zehnten dokumentiert, es gibt kostenlose Leitfäden der Industrie- und Handels­kammern, umfang­reiche Literatur und hunderte brauchbare Videos. Was eine externe Einführung bringt, ist vor allem Struktur und Druck von außen — und beides kann ein interner Projekt­verantwortlicher mit klarer Rücken­deckung der Geschäfts­führung auch leisten. Voraussetzung: Er bekommt für 90 Tage einen klaren Zeit­anteil (empfohlen 20 bis 30 Prozent seiner Arbeits­zeit), ein Budget für physische Infrastruktur und das Mandat, Entscheidungen in seinem Pilot­bereich ohne lange Abstimmungs­schleifen zu treffen.

Die fünf S in der Werkstatt-Realität

Seiri — Sortieren. Im ersten Schritt werden alle Gegen­stände am Arbeits­platz gesichtet und in drei Kategorien eingeteilt: täglich benötigt, gelegentlich benötigt, nicht benötigt. Für „nicht benötigt" gibt es zwei Teil­kategorien: entsorgen oder zentral ein­lagern. In der Praxis hat sich die „Rote-Karten-Aktion" bewährt — jeder unklare Gegen­stand bekommt eine rote Karte mit Fund­ort, Datum und Name des Mitarbeiters, der ihn als unklar markiert hat. Gegen­stände mit roter Karte wandern für 30 Tage in eine „rote Zone" in der Nähe der Werkstatt. Wird ein Gegen­stand in dieser Zeit benötigt, zeigt das seine Relevanz; wird er nicht angefasst, kann er nach 30 Tagen entsorgt oder in ein zentrales Lager verlegt werden.

Seiton — Systematisieren. Was bleibt, bekommt einen definierten Platz — „ein Platz für alles, alles an seinem Platz". Das Ziel ist Null Such­zeit. Studien zur Werkstatt­organisation zeigen, dass Handwerker und Techniker bis zu 10 Prozent ihrer Arbeits­zeit mit der Suche nach Werkzeug und Material verbringen — bei einem 8-Stunden-Tag sind das fast 50 Minuten. Seiton ist die einzige Stelle in der Methode, an der die physische Infrastruktur einen Unterschied macht. Werkbänke mit beschrifteten Schubladen­systemen, Shadow­boards mit Werkzeug-Schatten, Werkstatt­wagen mit Schaumstoff-Einlagen, Fach­boden­regale mit System­beschriftung — all das gehört zu Seiton. Häufig genutzte Werkzeuge sitzen näher am Arbeits­platz, seltene weiter weg; Schwer­gewichte in Hüft­höhe, Leicht­teile darüber oder darunter. Die DIN EN ISO 14738 gibt für Arbeits­höhen konkrete Anhaltspunkte.

Seiso — Säubern. Der dritte Schritt ist mehr als Putzen. Er koppelt Reinigung an Inspektion: Wer seine Werk­bank reinigt, sieht Verschleiß­erscheinungen, lose Schrauben, beschädigte Kabel. In einem gut geführten Seiso-Prozess wird ein Reinigungs­plan mit klaren Verantwort­lichkeiten etabliert — täglich 5 Minuten pro Arbeits­platz, wöchentlich 30 Minuten Grund­reinigung, monatlich eine tiefer­gehende Inspektion. Die Reinigung ist dabei nicht Aufgabe einer externen Dienstleistungs­firma, sondern Teil der Eigen­verantwortung der Mitarbeiter für ihren Arbeits­platz.

Seiketsu — Standardisieren. Hier wird aus einem Einzelprojekt ein wieder­holbarer Zustand. Foto­grafien des Soll­zustands werden ausgedruckt und am Arbeits­platz aufgehängt. Audit-Bögen mit klaren Bewertungs­kriterien werden erstellt. Kenn­zeichnungen — Bodenmarkierungen für Wege, Stellplätze und Gefahren­zonen, Beschriftungen an Schubladen und Regalen — werden standardisiert. Typische Farb­codierung: Gelb für Wege, Grün für fertige Ware, Rot für Ausschuss, Blau für Werkzeuge. Die visuelle Sichtbarkeit macht Abweichungen vom Standard für jeden sofort erkennbar — auch für neue Mitarbeiter, die am ersten Tag produktiv sein sollen.

Shitsuke — Selbstdisziplin. Der anspruchsvollste und am häufigsten unter­schätzte Schritt. Hier geht es um die Kultur: Wird 5S gelebt, auch wenn niemand zuschaut? Der wichtigste Hebel ist ein regelmäßiges Audit — idealer­weise zwei­wöchentlich, mit rotierenden Prüfern (nicht immer derselbe, sonst entsteht Betriebs­blindheit), dokumentierten Ergebnissen und einem sichtbaren Aushang der Bewertung. Erfolge werden kommuniziert, Abweichungen werden ohne Schuld­zuweisung analysiert. Vorgesetzte müssen Disziplin einfordern, ohne zu gängeln — eine Balance, die nicht jeder Meister aus dem Stand beherrscht, die aber erlernbar ist.

Der 90-Tage-Plan

Die Praxis­erfahrung aus hunderten dokumentierten Einführungen in deutschen Werkstatt­betrieben zeigt, dass eine vollständige 5S-Implementierung in einem definierten Pilot­bereich mit 5 bis 15 Mitarbeitern in 90 Tagen realistisch ist. Der Plan teilt sich in drei Phasen zu je 30 Tagen:

Phase Tage Schwerpunkt Konkrete Meilensteine
Vor­bereitung –14 bis 0 Projekt­auftrag, Team, Budget Pilot­bereich fest­gelegt; Projekt­leiter benannt; Budget von typ. 3.000–8.000 € für Infrastruktur frei­gegeben; Kick-off durchgeführt; Vorher-Fotos gemacht
Phase 1: Seiri + Seiton 1 bis 30 Sortieren und System­atisieren Rote-Karten-Aktion abgeschlossen; Rote Zone mit 30-Tage-Frist eingerichtet; Werkzeug- und Material­inventar erfasst; Arbeits­platz­layout neu geplant; Shadow­boards, Schubladen-Einlagen, Beschriftungen bestellt
Phase 2: Seiso + Seiketsu 31 bis 60 Säubern und Standardisieren Reinigungs­pläne erstellt; Foto­standards aus­gehängt; Boden­markierungen angebracht; Infra­struktur aus Phase 1 installiert; Audit-Bogen erstellt; erstes internes Audit durchgeführt
Phase 3: Shitsuke 61 bis 90 Selbstdisziplin verankern Audit-Routine (zwei­wöchentlich) etabliert; KPIs (Such­zeit, Unfall­rate, 5S-Score) erfasst; Roll-out-Plan für weitere Bereiche vor­bereitet; Nach­her-Fotos und Vorher-Nachher-Vergleich kommuniziert; Management-Review

Entscheidend ist die Reihen­folge. Wer mit Seiso (Putzen) anfängt, putzt Dinge, die anschließend ohnehin entsorgt werden — ver­schwendete Zeit. Wer Seiri und Seiton überspringt und direkt mit Standardisierung beginnt, standardisiert Chaos. Die korrekte Abfolge ist nicht beliebig, sondern aufeinander aufbauend.

Warum die physische Infrastruktur den Unterschied macht

Der häufigste Grund für das Scheitern von 5S-Projekten ist nicht fehlende Methodenkenntnis, sondern die Unter­schätzung der physischen Komponente. Seiton — Systema­tisieren — braucht Werkbänke mit Schubladen, beschriftete Schubladen­schränke, Shadow­boards, Regale mit System­beschriftung. Wer „ein Platz für alles" einführen will, ohne diese physischen Strukturen vorzuhalten, kommt nicht über guten Willen hinaus. Die typischen Budget­posten bei einem Pilot­bereich mit 10 Arbeitsplätzen:

  • Werkbänke mit ergo­nomisch ange­ordneten Schubladen­systemen — 500 bis 1.500 Euro pro Arbeits­platz
  • Schubladen­schränke mit Einzel­verriegelung für empfindliche Messmittel — 400 bis 1.200 Euro pro Schrank
  • Shadow­boards oder Schaumstoff-Einlagen für Werkstatt­wagen — 150 bis 500 Euro je Einheit (opti lean, APTEX und vergleichbare Spezial­anbieter)
  • Boden­markierungen, Schilder, Etiketten, visuelle Hilfen — pauschal 500 bis 1.500 Euro für den Pilot­bereich
  • Arbeits­platz­beleuchtung nach DIN EN 12464-1 (300 bis 1.000 Lux je nach Tätigkeit) — 150 bis 400 Euro pro Leuchte

In Summe landet man für einen 10-Arbeitsplatz-Pilot­bereich bei 8.000 bis 25.000 Euro Investition in Infrastruktur — eine Größen­ordnung, die unter dem Honorar eines externen Beraters liegt und die Basis für einen nachhaltigen Betrieb schafft, statt nur einen Zwischen­zustand zu erzeugen. Diese Investition amortisiert sich in den meisten Fällen innerhalb des ersten Betriebs­jahres: Bei einer realistischen Such­zeit­reduktion um 60 Prozent spart ein Mitarbeiter rund 30 Minuten pro Tag. Bei einem Voll­kosten­satz von 60 Euro pro Stunde sind das 30 Euro pro Tag, etwa 6.600 Euro pro Jahr und Mitarbeiter — und damit über 60.000 Euro pro Jahr im Beispiel­team.

Der regulatorische Rahmen: was 5S mit Arbeitsschutz zu tun hat

5S ist formell keine Vorschrift, aber seine Umsetzung berührt mehrere gesetzliche Anforderungen. Die Arbeits­stätten­verordnung (ArbStättV) verlangt in § 3 eine Gefährdungs­beurteilung für jeden Arbeits­platz — eine ordentliche Seiri-Phase deckt die offensichtlichen Gefährdungen durch Stolper­fallen, unklare Lagerung und Zugangs­hindernisse automatisch mit ab. Die Technischen Regeln für Arbeits­stätten konkretisieren einzelne Punkte: ASR A1.2 zur Raumgröße, ASR A1.3 zur Sicherheits- und Gesund­heits­schutz­kenn­zeichnung (relevant für Seiketsu-Boden­markierungen und Beschilderung) und ASR A3.4 zur Beleuchtung (ergänzend zur europäischen Norm DIN EN 12464-1 in der Fassung von 2021).

Die DIN EN 12464-1:2021-11 legt für die meisten Werkstatt­tätigkeiten Mindest-Beleuchtungs­stärken fest — typischerweise 300 Lux für grobe Montage, 500 Lux für feinere Arbeiten, 750 bis 1.000 Lux für Präzisions- und Qualitäts­kontroll­arbeiten. Ergänzend gibt die DGUV Information 215-210 Hinweise zur betrieblichen Umsetzung. Für die ergonomische Arbeits­höhe empfiehlt die DGUV Information 208-053 einen Zuschlag von 10 bis 15 cm über Ellenbogen­höhe bei Fein­arbeiten und 10 bis 15 cm unter Ellenbogen­höhe bei kraft­betonten Tätigkeiten. Wer seine Werkstatt ergonomisch grundlegend durcharbeiten will, findet zu den Schnitt­mengen von 5S, Arbeits­schutz und Ergonomie tiefer­gehende Hinweise im Leitfaden Werkstatt ergonomisch einrichten auf diesem Portal.

Typische Fehler — und wie man sie vermeidet

Die Muster, an denen 5S-Einführungen scheitern, sind über Branchen hinweg verblüffend konstant. Erstens: Der „Big Bang"-Fehler, bei dem die ganze Werkstatt gleichzeitig umgestellt wird. Das überfordert die Mitarbeiter, bindet zu viele Ressourcen und erzeugt keinen Lern­effekt für den zweiten Durchgang. Richtig: Mit einem klar umrissenen Pilot­bereich beginnen, dort 90 Tage konsequent durch­ziehen, dann auf andere Bereiche rollen.

Zweitens: Die „Meister-Lösung", bei der ein einzelner engagierter Vorarbeiter alles selbst macht. Funktioniert kurz­fristig, bricht zusammen, sobald der Vorarbeiter krank ist oder wechselt. Richtig: Verantwortung im Team verteilen, Bereichs­paten benennen, Ergebnisse dokumentieren.

Drittens: Das „Audit-Theater", bei dem Kontrollen angekündigt werden, die Werkstatt am Tag davor aufgeräumt wird und danach alles ins alte Muster zurückfällt. Richtig: Audits sind un­angekündigt, aber konstruktiv — es geht nicht um Schuld­zuweisung, sondern um Abweichungs­analyse. Wenn ein Werkzeug nicht an seinem Platz ist, ist die erste Frage nicht „Wer war das?", sondern „Ist der definierte Platz richtig gewählt?".

Viertens: Die „Manager-Lücke", bei der die Geschäfts­führung 5S anordnet, aber selbst keine Zeit investiert. Die Mitarbeiter lesen das exakt so, wie es gemeint ist — als Lippen­bekenntnis. Richtig: Management­präsenz beim Kick-off, beim ersten Audit, bei der Abschluss-Review. Wer wirklich will, dass 5S bleibt, muss zeigen, dass er es selbst ernst nimmt.

Fünftens: Die „Standards-Erosion", bei der nach 180 Tagen niemand mehr auf die Foto­standards schaut, weil „wir wissen ja, wie es aussehen soll". Genau das ist der Punkt, an dem 5S typischerweise kippt. Richtig: Die Shitsuke-Phase nicht nach 90 Tagen beenden, sondern als Dauer­aufgabe in den Betrieb integrieren — mit wiederkehrenden Audits, jährlicher Standard-Überprüfung und der Möglichkeit für Mitarbeiter, Verbesserungs­vorschläge im Kaizen-Sinne einzubringen.

Liefer­antenlandschaft für Werkstatt-Ausstattung

Die deutsche Anbieter­landschaft für Werkstatt­ausstattung teilt sich in mehrere Gruppen. An einem Ende stehen die spezialisierten Werkzeug­hersteller mit eigenen System­einlagen — Hazet (Remscheid), Wera (Wuppertal), Knipex (Wuppertal) — deren passgenaue Einlagen für ihre Werkzeug­sätze den Seiton-Schritt erheblich vereinfachen. Auf der Shadow­board-Seite sind opti lean und APTEX Foam Solutions die meist­genannten Spezialisten. Für die Großausstattung — Werkbänke, Schubladen­schränke, Fach­boden­regale, Schrank­systeme — gibt es sowohl große Kataloganbieter wie Jungheinrich Profishop, Lista oder Auer als auch inhaber­geführte Fachhandels­unternehmen mit engerem regionalen Einzugs­gebiet und persönlicherer Beratung. Ein Beispiel aus dieser Kategorie ist die KIND Lagertechnik, Betriebs- und Büroeinrichtungen aus Babenhausen in Hessen (Inhaber: Torsten Kind), die neben ihrem Fokus auf Spinde („der Spindprofi!") auch Werkbänke, Arbeits­platz­systeme, Schubladen­schränke, Fachboden­regale und ergo­nomische MULTI2MOVE-Arbeits­plätze im Programm führt — typisches Seiton- und Seiketsu-Equipment.

Eine häufige Missverständnis­quelle im Einkauf ist die Namens­gleichheit mit anderen „Kind"-Unternehmen: Die OTTO KIND AG aus Kierspe (NRW) und die Thomas Kind GmbH aus Gummersbach (NRW) sind jeweils eigen­ständige Unter­nehmen mit ähnlichem Sortiment, aber unter­schiedlichem Besitzer und anderer Produkt­politik. Wer auf einen bestimmten Anbieter aus ist, sollte beim Erstkontakt auf genaue Firmen­zuordnung achten. Für einen 5S-Piloten ist weniger entscheidend, welcher der drei Anbieter gewählt wird, sondern dass die gewählten Möbel­systeme modular, nach­rüstbar und beschriftungs­fähig sind — die 5S-typischen Anforderungen, die im Standard-Produkt­datenblatt oft nicht explizit ausgewiesen werden und im Gespräch erfragt werden müssen.

Messbarkeit: wie man Erfolg beweist

5S ohne Messung ist Management-Esoterik. Wer vor der Geschäfts­führung Rechenschaft ablegen will, braucht Kenn­zahlen, die sich vor und nach der Einführung belastbar vergleichen lassen. Bewährt haben sich: die durch­schnittliche Such­zeit pro Arbeits­schritt (stich­proben­artig gemessen), die Anzahl von Werkzeug­verlust- und -beschädigungs­ereignissen pro Quartal, die Rüstzeit für standardisierte Tätigkeiten, die Anzahl meldepflichtiger Arbeits­unfälle, der 5S-Audit-Score auf einer 0-bis-100-Skala und die Anzahl eingereichter Verbesserungs­vorschläge. Typische Verbesserungen nach 90 Tagen im Pilot­bereich: Such­zeit minus 40 bis 70 Prozent, Rüst­zeit minus 20 bis 40 Prozent, Unfall­rate minus 15 bis 30 Prozent, Anzahl Verbesserungs­vorschläge deutlich positiv. Wer diese Zahlen sauber dokumentiert, hat die Argumentations­grund­lage für den Roll-out auf weitere Bereiche und für das nächst­jährige Investitions­budget.

Fazit

Die 5S-Methode ist eine der am meisten ver­sprochenen und am wenigsten konsequent umgesetzten Ansätze der Lean-Welt. Das liegt nicht an der Komplexität der Methode — sie ist im Kern schlicht. Es liegt an der Kombination aus Disziplin über 90 Tage hinweg, ernst gemeinter Geschäfts­führungs-Unter­stützung und der richtigen physischen Infrastruktur. Wer diese drei Komponenten bereitstellt, braucht keinen externen Berater, sondern einen engagierten Projekt­leiter mit Rücken­deckung, einen klar abgegrenzten Pilot­bereich und ein Budget im mittleren vier- bis niedrigen fünfstelligen Bereich für Werkbänke, Schränke, Shadow­boards und visuelle Hilfen. Die Investition amortisiert sich bei seriöser Umsetzung innerhalb des ersten Jahres, und der Gewinn ist nicht nur finanziell — die Arbeits­sicherheit steigt, die Mitarbeiter­zufriedenheit in geordneten Arbeits­umgebungen ist durchweg höher, und die Werkstatt ist auf einen Schlag präsentabler für Kunden- und Lieferanten­besuche. Was zählt, ist der Wille, die ersten 90 Tage konsequent durch­zu­halten — und die Erkenntnis, dass Shitsuke nicht Tag 90 endet, sondern dort erst beginnt.

Kurz-Checkliste: 5S in 90 Tagen ohne Berater. Pilot­bereich festlegen (5–15 Mitarbeiter) · Projekt­leiter mit 20–30 % Zeit­anteil benennen · Budget 8.000–25.000 € für physische Infrastruktur freigeben · Geschäfts­führungs-Commitment sicht­bar machen · Vorher-Fotos dokumentieren · Phase 1 (Tag 1–30): Seiri + Seiton mit Rote-Karten-Aktion · Phase 2 (Tag 31–60): Seiso + Seiketsu mit Reinigungs­plan und Foto-Standards · Phase 3 (Tag 61–90): Shitsuke mit zwei­wöchentlichen Audits · KPIs (Such­zeit, Rüst­zeit, Unfall­rate, Audit-Score) messen · Roll-out in weitere Bereiche planen · Audit-Routine danach dauerhaft halten.
